本工区小箱梁预制施工场地在XX桥资阳4#桥台后设置。中桥预制场设4个箱梁预制台座,混凝土强度等级C40,共计636.4m,小箱梁32片计划预制时间为2个月。
小箱梁施工首件工程主要工作内容:红线内施工便道修整,箱梁台座制作,箱梁模板制作、龙门吊车安装调试,箱梁钢筋制作、安装,预应力施工,箱梁模板安装,箱梁混凝土浇筑、养护,预应力张拉、压浆、封锚,移梁存放。
小箱梁首件工程主要工作量:每片梁混凝土约20.0m3,钢筋约4.61t。
小箱梁安装主要
施工工艺

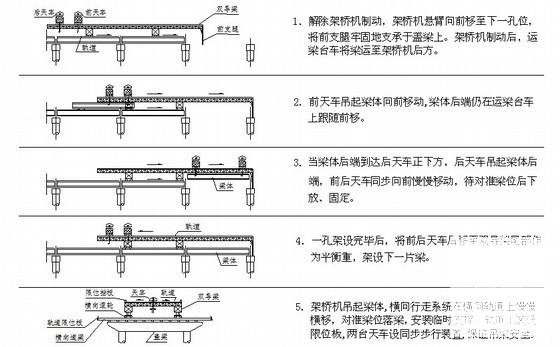

:施工准备→垫石测量放样→箱梁放线(支座位置和梁中线)→起梁上运梁拖车→箱梁运输→架桥机接梁→架桥机运梁→箱梁横移→支座安装、箱梁就位→加固、检测、验收→架桥机回移重复安装另外箱梁→箱梁间横向连接→单跨安装完成→架桥机前移到第二跨→重复安装直到整座桥梁安装完成。
......
