30米及35米T梁预制施工方案

[复制链接]

0

主题

0

帖子

883

积分

超级版主

Rank: 8Rank: 8

积分
883
发表于 2020-4-5 10:09:32 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源

附件详情

  • 一、编制依据- 3 -
  • 二、项目概要- 3 -
  • 三、施工准备- 3 -
  • 1、主要材料需求计划- 3 -
  • 2、主要机械设备投入计划- 4 -
  • 3、供电及供水- 4 -
  • 4、主要人员投入- 4 -
  • 四、预制T梁施工方案- 5 -
  • 1、T梁预制场总体规划- 5 -
  • 2、工期计划及劳动力投入- 5 -
  • 2.1工期计划- 5 -
  • 2.2劳动投入- 6 -
  • 3、T梁预制- 6 -
  • 3.1钢筋加工及安装- 6 -
  • 3.1.1钢筋加工- 6 -
  • 3.1.2钢筋焊接- 8 -
  • 3.1.3机械连接- 9 -
  • 3.1.3.1钢筋下料- 9 -
  • 3.1.3.2端头镦粗- 9 -
  • 3.1.3.3套丝加工- 10 -
  • 3.1.3.4钢筋套筒连接- 11 -
  • 3.1.4钢筋间距、保护层控制及其它注意事项- 12 -
  • 3.1.5钢筋安装验收要求- 13 -
  • 3.2T梁模板- 14 -
  • 3.2.1模板的制作- 14 -
  • 3.2.2模板的安装- 14 -
  • 3.2.3模板拆除与维修保养- 15 -
  • 3.3波纹管安装- 16 -
  • 3.4预应力钢绞线加工及安装- 17 -
  • 3.5锚具、夹具、锚垫板安装- 17 -
  • 3.6预应力材料的堆放及保护- 18 -
  • 3.7预应力砼的浇筑及养生- 18 -
  • 3.8张拉- 20 -
  • 3.8.1预应力施工主要设备及校检- 21 -
  • 3.8.2预应力施工- 21 -
  • (1)预应力张拉施工流程- 21 -
  • (2)预应力张拉准备- 22 -
  • (3)预应力张拉及 质量控制 措施- 22 -
  • (4)滑丝和断丝处理- 23 -
  • 3.9孔道压浆- 24 -
  • (1)压浆工艺和施工流程图- 24 -
  • (2)压浆前的准备工作- 24 -
  • (3)压浆原材料- 24 -
  • (4)真空压浆 施工工艺 :- 24 -
  • (5)封端- 26 -
  • 3.10梁体存放- 26 -
  • 五、安全保证措施- 26 -
  • 六、环境保护措施- 30 -
  • 七、质量保证措施- 31 -
  • 1、常见 质量通病 - 31 -
  • 2、质量保证措施- 31 -
  • 八、工期保证措施- 37 -
  • 1、组织保证措施- 37 -
  • 2、设备、物资保障措施- 37 -
  • 3、技术保障措施- 38 -
  • 4、外部关系保证措施- 38 -
  • 九、雨季施工措施- 39 -
  • 十、文明施工措施- 39 -
  • 附图一:预应力砼T梁施工流程图- 40 -
  • 附图二:预应力张拉施工流程图- 41 -
  • 附图三:孔道压浆施工流程图- 41 -

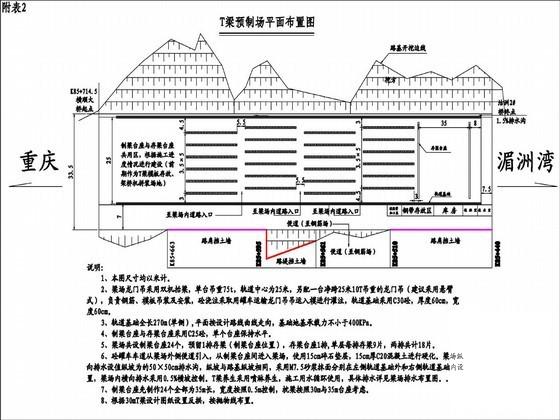

  • 附图四:T梁预制场 平面布置图 - 42 -

附件详情

编制依据:《公路桥涵施工技术规范》(JTG/T F50-近代)
路线全长5.559公里。大桥上部结构均为预制T梁,梁场拟制35米T梁182片,30米T梁607片。预制场地面积不小于8000平方米。
开工日期:5月28日 完工日期:5月27日
主要材料:Φ8、Φ10R235圆钢。C50砼。Φ12、16、25、28的HRB335螺纹钢。钢绞线。锚具YM15-10、YM15-9、YM15-8。金属波纹管φ97、87、77。预制场布置:根据施工计划及施工场地情况,决定设置预制台座26个,纵向布置。配备30米T梁模型5套(中梁模型3套和边梁高低边模型各1套),35米T梁模型3套(中梁模型2套和边梁高低模型各1套),60t龙门3台,供吊装模型、提升砼和移梁使用;共建制梁台座26个,为30米和35米共用,建存梁台座一排。
预应力混凝土T梁施工流程:准备钢筋、水泥、外加剂、砂、碎石、锚具、钢丝、钢绞线、砼配合比设计→制梁台座→底模清理→安装腹板钢筋、预应力定位钢筋、锚垫板、波纹管、梁端模板→支立侧模、端模→安装顶板钢筋、预应力筋定位→安装预应力管道→施工配合比→预埋护栏、泄水管、吊梁孔→模板钢筋检查→浇注T梁砼(分层浇注)→抽波纹管→养护→拆模→下料穿束→油泵、顶表校验→张拉→压浆(水灰比后)→成品检查→进入下道工序……共计43页,

堵头板加固

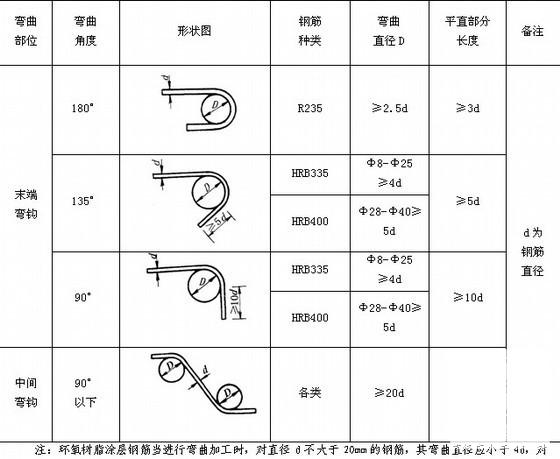

受力主钢筋制作和末端弯钩形状

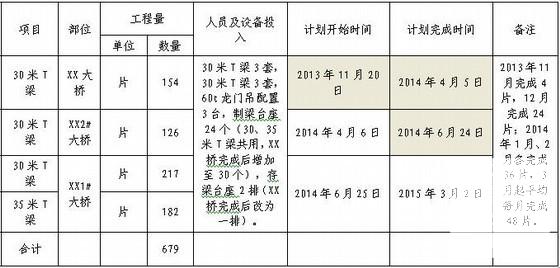

T梁预制施工计划

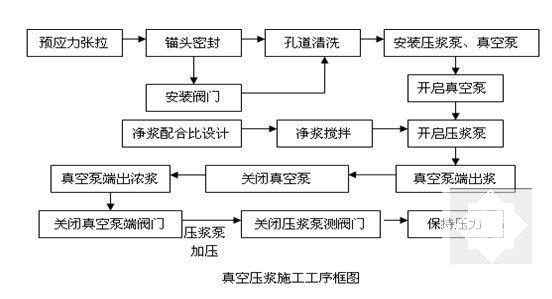

孔道压浆施工流程图

预应力张拉施工流程图

第 1 张图
第 1 张图
第 2 张图
第 2 张图
第 3 张图
第 3 张图
第 4 张图
第 4 张图
第 5 张图
第 5 张图
第 6 张图
第 6 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-4-5 10:09:32上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwffswdscse2wsw.rar

1.15 MB

下载  售价: 100 积分    赚积分

相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-22 14:41 , Processed in 0.022907 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
