-
钢建筑结构形式:钢结构,轻钢结构
-
钢结构层数:多层
-
钢结构施工部位:屋面
-
钢结构安装方法:单件吊装法
-
钢结构施工节点详图、示意图:10张以下
-
钢结构施工
进度计划
:无
-
钢结构施工
方案编制
时间:近代年
附件详情
-
1 编制依据 1
-
2 工程项目概况及工程特点 1
-
3 施工部署 2
-
4 工期 2
-
5 施工平面规划 2
-
6 压型板加工制作 3
-
7 压型板安装方法与工艺 5
-
7.1 屋面板吊装方法 5
-
7.2 墙面板吊装方法 6
-
7.3 屋面板安装工艺 7
-
7.4 墙面板安装工艺 13
-
7.5 异型板的安装工艺 14
-
8 施工组织劳动力安排 15
-
9 施工机具、辅助材料计划 15
-
10 施工管理保证措施 17
-
11
质量通病
防治措施 22
-
附图: (一)屋面平面
-
(二)、(三)、(四)、(五)墙面立面图
-
(六)施工平面示意图
-

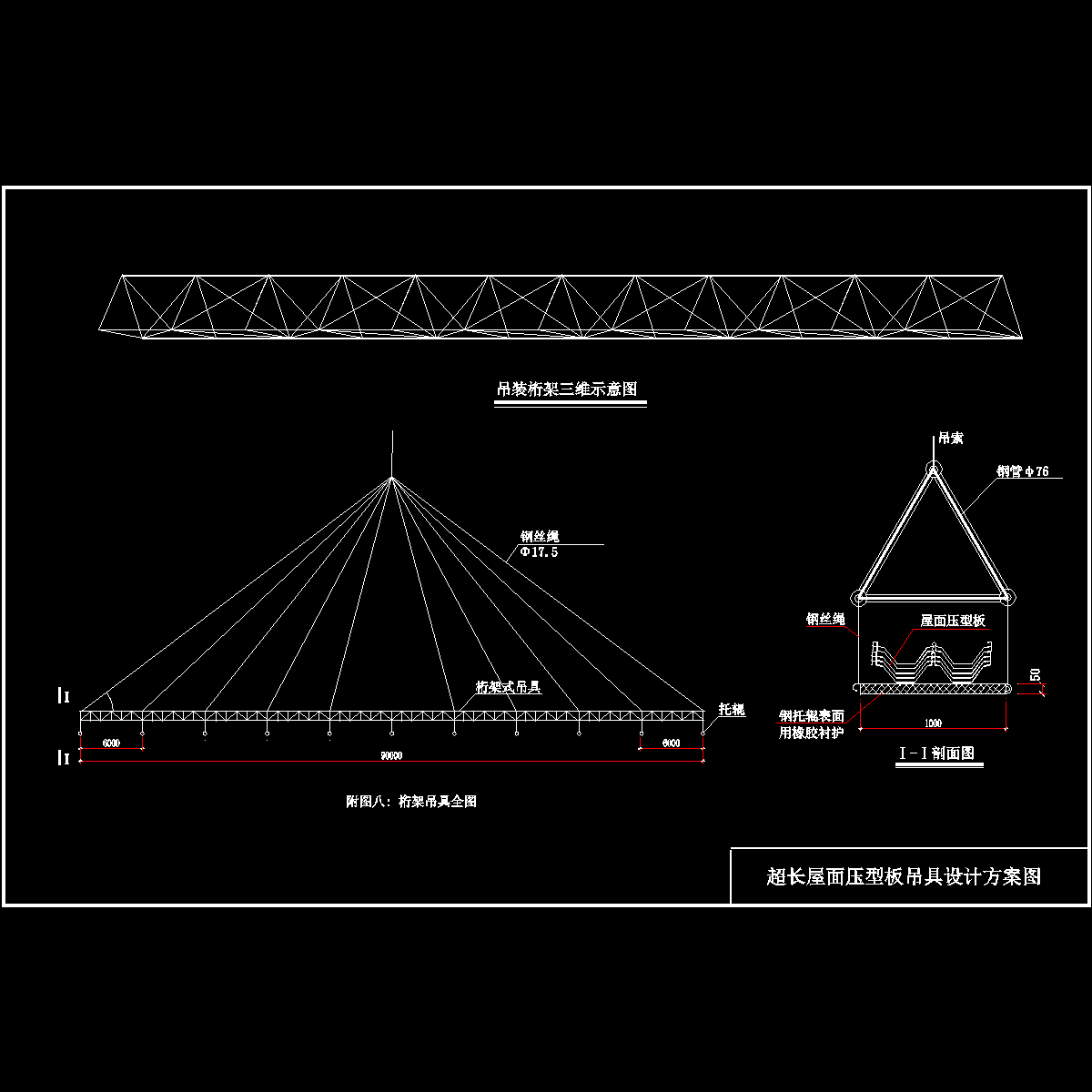

(七)屋面瓦吊装示意图八
-
(八)吊具示意图
-
(九)节点图一
-
(十)节点图二
-
(十一)节点图三
-
(十二)剖面图
-
附表施工进度计划
附件详情
主厂房为全钢结构6跨厂房,长147m,总宽189m。其中A1-A-B-C三跨为一个连续坡向
主厂房墙瓦采用0.6厚V-125彩色压型钢板及1.5厚阻燃型增强玻璃纤维聚酯采光波形板。屋面采用0.8厚角驰-Щ型彩色压型钢板。板面涂料为聚脂树脂。
天窗采用上承式矩形避风天窗,天窗屋面材料同主厂房屋面,檐口采用有组织排除雨水。天窗端部墙体及挡风板均采用0.6厚V-125彩色压型钢板,天窗挡雨片采用1.5厚阻燃型增强玻璃纤维聚酯采光波形板,波形同V-125彩色压型钢板。
2.2 工程特点
2.2.1该项目为大型冶金工业建筑,跨度大、安装高度高。施工对象压型板量大,尺寸超长,厂房高,屋面板长度达96余米,吊运、安装难度大。
2.2.2场地紧张,土建结构专业并行施工,压型板施工占地面积大,须合理安排施工用地。
2.2.3工期紧、工序配合、衔接密切也是该项目显著特点,机动灵活布署施工机械和安排劳动力,要有一定的应对能力。
...................
06年编制
