建筑高度类型:多层建筑
-
建筑设计结构形式:钢结构
-
钢筋混凝土结构:框架剪力墙
-
钢筋机械连接:滚轧直螺纹
-
钢筋焊接:电渣压力焊
-
主要部位:梁, 楼板
-
特殊节点详图:梁柱节点
-
钢筋保护层:垫块, 塑料卡
-
编制时间:近代年年
-
施工主要设备:钢筋滚压直螺纹机床、套筒扳手、切断机、砂轮切割机、弯曲机
-
施工重点难点:该项目钢筋调直采用钢筋卷扬机拉伸。钢筋冷拉法:I级钢筋 6、8、10、?12需冷拉调直处理,按规范要求,冷拉率不得大于4%,该项目冷拉率定为4%。该项目中具体控制冷拉率的方法为采用卷扬机拉伸钢筋。
附件详情
-
1.编制依据 - 2 -
-
2.项目概要 - 3 -
-
2.1工程总体情况 - 3 -
-
2.2设计概况 - 3 -
-
3.施工安排 - 5 -
-
3.1项目组织机构图 - 5 -
-
3.2总体施工安排 - 6 -
-
3.3钢筋加工场地安排 - 6 -
-
3.4流水段划分 - 6 -
-
3.5劳动力组织 - 6 -
-
4.施工准备 - 6 -
-
4.1技术准备 - 6 -
-
4.2生产准备 - 7 -
-
4.3材料准备 - 8 -
-
4.4作业准备 - 10 -
-
5.施工方法 - 11 -
-
5.1钢筋加工准备 - 11 -
-
5.2钢筋的调直 - 11 -
-
5.3钢筋连接 - 15 -
-
5.4底板、地梁钢筋绑扎 - 21 -
-
5.5墙、柱插筋绑扎 - 22 -
-
5.6框架柱钢筋绑扎 - 22 -
-
5.7框架梁、板钢筋的绑扎 - 23 -
-
5.8墙体钢筋绑扎 - 25 -
-
5.9楼梯钢筋绑扎 - 28 -
-
6.技术质量保证措施 - 28 -
-
6.1钢筋定位措施 - 28 -
-
6.2施工质量控制措施 - 31 -
-
6.3人员素质保证 - 33 -
-
6.4材料质量控制 - 33 -
-
6.5机具质量控制 - 33 -
-
7.成品保护 - 33 -
-
8.安全消防措施 - 34 -
-
9.环保与文明施工措施 - 34 -
附件详情
基础结构:静压桩及筏基础
主体结构:钢筋混凝土框架剪力墙结构
屋盖结构:混凝土结构和钢结构
主要建筑建筑设计结构形式:框架剪力墙;钢筋施工基本情况:钢筋直径22mm以上(含)机械连接,直径22mm以下搭接。
钢筋连接形式:滚压直螺纹连接;钢筋节点详图、示意图:较多;钢筋保护层控制材料:垫块|塑料卡;
钢筋施工主要机具:钢筋滚压直螺纹机床、套筒扳手、切断机、砂轮切割机、弯曲机
钢筋接头形式:钢筋直径22mm以上(含)机械连接,直径22mm以下搭接。
该项目钢筋调直采用钢筋卷扬机拉伸。钢筋冷拉法:I级钢筋?6、?8、?10、?12需冷拉调直处理,按规范要求,冷拉率不得大于4%,该项目冷拉率定为4%。该项目中具体控制冷拉率的方法为采用卷扬机拉伸钢筋。采用卷扬机拉伸的方法如下:将盘条一端固定,另一点与卷扬机活动锚板固定,将弯曲状盘条拉直测定其长度,按4%计算拉伸长度,依据事先标示于地面上的标尺控制拉伸长度。调直时做好伸长区标记,以防止超拉
6.1钢筋定位措施
6.1.1墙体定位筋
1)墙体垫块采用塑料卡,同时根据墙体的厚度、保护层厚度,算出墙体定位钢筋的尺寸。加工尺寸必须准确,端头用角磨机磨平。使用之前必须经过预检。

2)墙体钢筋设置水平梯子铁进行钢筋保护层控制。水平梯子铁放置在混凝土面高200mm左右部位,见下图示意:
3)钢板止水带采用焊接连接及固定,焊缝不得出现咬边、烧穿等缺陷,不能与受力筋焊接固定。
4)保护层的控制:由于内侧墙体保护层为20mm,所以在梯子铁及垫块的选用应根据实际情况作出调整,梯子铁钢筋头长度应适当调整,防止出现露筋现象,垫块选用与墙体混凝土标号相同的砂浆制作(其它部位的垫块钢筋保护层一览表)。
6.1.2柱筋定位
柱子采用塑料卡垫块,同时根据柱主筋的规格和间距设置定位箍筋框,控制钢筋位移。加工尺寸必须准确,端头用角磨机磨平。在模板顶端用两根钢筋使柱钢筋定位。使用之前必须经过预检。......................
附图:
剪力墙水平钢筋搭接.dwg
剪力墙竖向钢筋搭接.dwg
剪力墙竖向钢筋顶部构造.dwg
搭接示意图.dwg
柱子箍筋框.dwg
标牌.dwg
框架柱钢筋连接示意图.dwg
框架梁、柱钢筋构造图.dwg
焊接.dwg

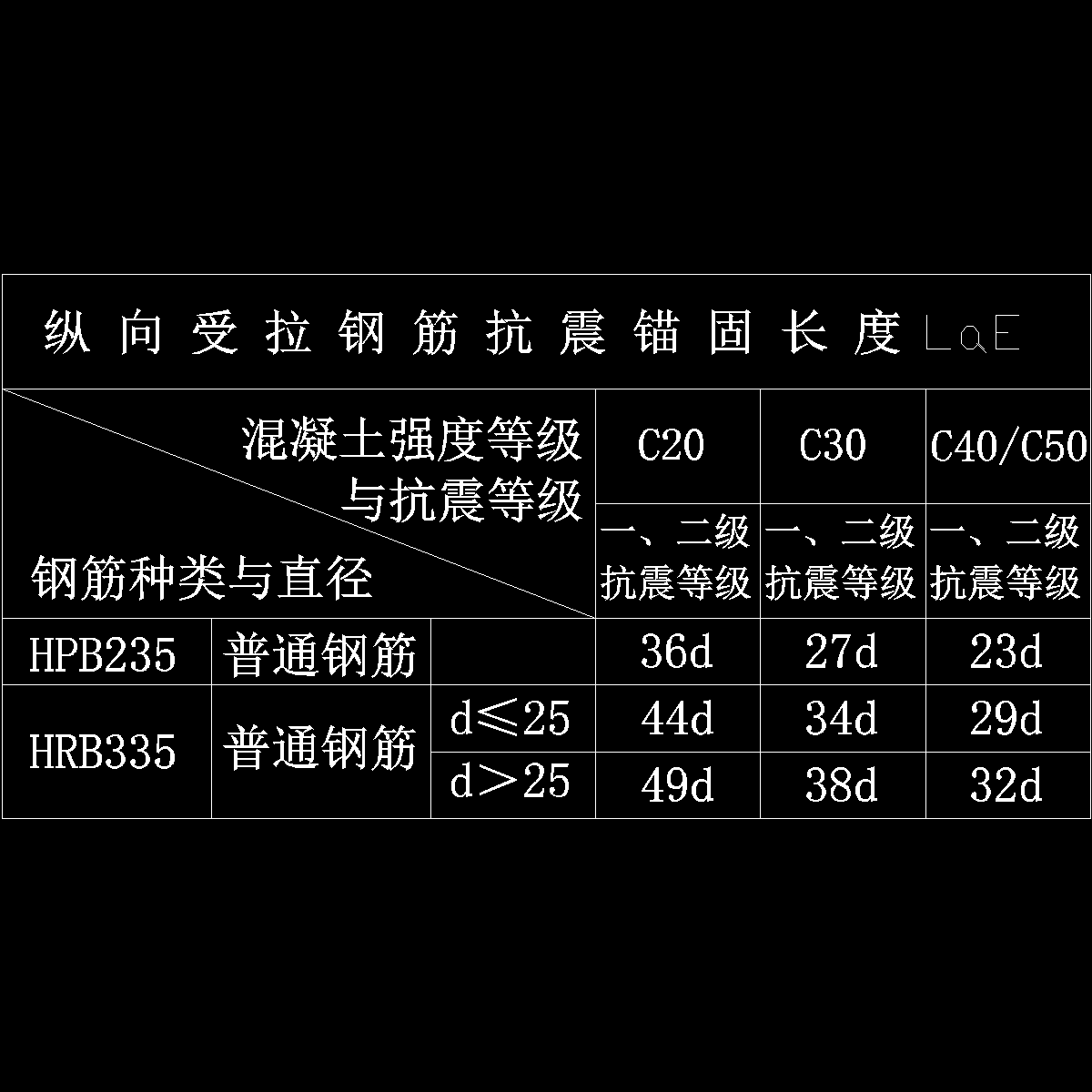

锚固长度一览表.dwg
马凳.dwg
