豆豆网

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 499|回复: 0

[质量控制措施]地铁工程明挖结构细部构造防水施工工法

[复制链接]

0

主题

0

帖子

1067

积分

超级版主

Rank: 8Rank: 8

积分
1067
发表于 2020-2-6 17:23:05 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源


附件详情

6、 质量控制
6.1、变形缝防水施工的 质量控制 措施
6.1.1、止水带的宽度和材质的物理性能均应符合设计要求且无裂缝和气泡;接头应采用热接,不得叠接,接缝平整、牢固,不得有裂口和脱胶现象…………
6.1.2、中埋止水带中心线应和变形缝中心线重合,止水带不得穿孔或用铁钉固定…………
6.1.3、变形缝设置中埋式止水带时,混凝土浇筑前应校正止水带位置,表面清理干净,止水带损坏处应修补;顶底板止水带的下侧混凝土应振捣密实,边墙止水带内外侧混凝土应均匀,保持止水带位置正确、平直、无卷曲现象…………
6.1.4、变形逢处增设的卷材或涂料防水层,应按设计要求施工…………
6.2、施工缝防水施工的 质量控制 措施
6.2.1、水平施工缝浇筑混凝土前,应将其表面浮浆和杂质物清除,铺水泥砂浆或涂刷混凝土界面处理剂并及时浇筑混凝土…………
6.2.2、垂直施工缝浇筑混凝土前,应将其表面清理干净,涂刷混凝土界面处理剂并及时浇筑混凝土…………
6.2.3、施工缝采用遇水膨胀橡胶腻子条时把止水条牢固地安装在预留的凹槽内…………
6.2.4、保证中埋止水带位置准确、固定牢靠…………
6.3、后浇带防水施工的质量控制措施
6.3.1、后浇带应在其两侧混凝土龄期达到42天后再施工…………
6.3.2、后浇带接缝处理应符合6.2条规定…………
6.3.3、后浇带应采用补偿收缩混凝土,其强度等级不得低于两侧混凝土…………
6.3.4、后浇带养护时间不得少于28天…………
共13页

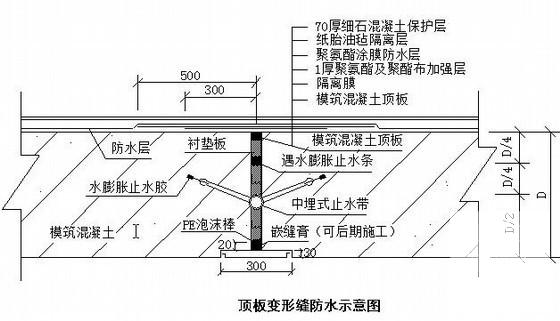

地铁防水施工 - 1
第 1 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-2-6 17:23:05上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在建筑施工专区发帖交流相关知识。

附件2099v11ecwffd2df002wsee.zip

2.71 MB

下载  售价: 100 积分    赚积分

地铁防水施工相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-22 14:36 , Processed in 0.021289 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
