一、编制依据 2
-
1.1规范、规程、标准等 2
-
二、项目概要 3
-
2.1设计概况: 3
-
2.2 设计图: 4
-
三.施工安排 4
-
3.1施工部位及工期要求 4
-
3.2劳动组织及职责分工 5
-
四、施工准备 5
-
4.1技术准备: 5
-
4.2机具准备 6
-
4.3材料准备 6
-
五、主要施工方法及措施 7
-
5.1流水段划分 7
-
5.2钢筋加工 7
-
5.3钢筋的绑扎: 11
-
六、质量要求 21
-
6.1保证项目 22
-
6.2基本项目 22
-
6.3允许偏差项目 23
-
七、注意事项: 23
-
7.1成品保护措施 23
-
7.2、保证安全措施: 24
附件详情
5.1施工部位划分

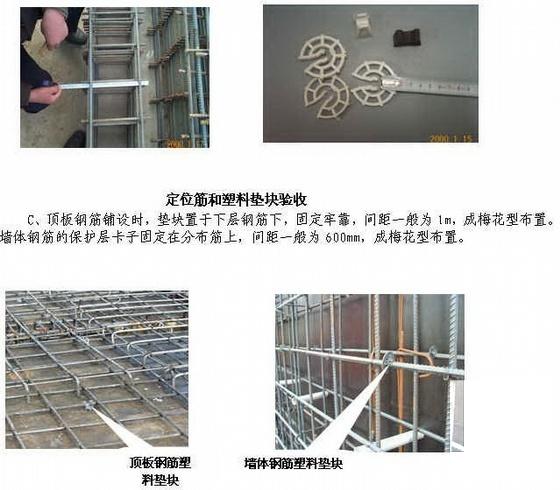

该项目流水段按施工部位不同划分,分为1#熄焦塔、1,2#焦炉迁车台、1#粉焦沉淀池三个施工部位,每部位均按一流水段施工。

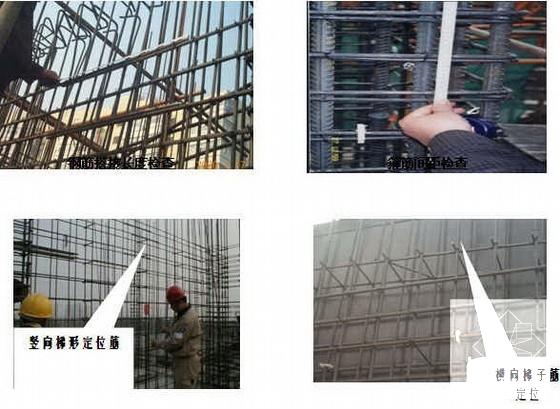

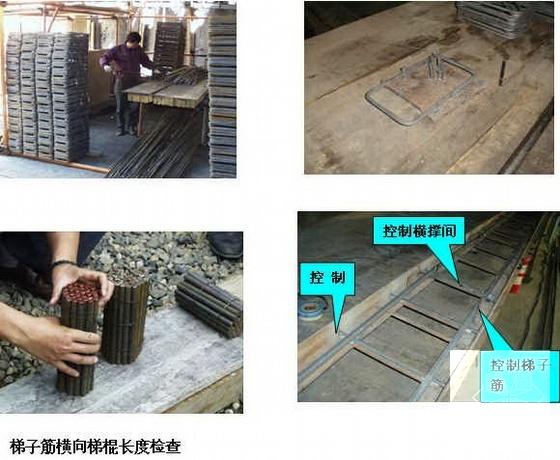

5.3.3墙体钢筋绑扎:
5.3.3.1工艺流程:弹放位置线→预检验线→检查调整立筋的位置→立筋搭接及钢筋焊接→自检、专检(合格则做上标记)→报验隐检→调整暗柱立筋垂直度→绑扎暗柱箍筋→自检箍筋绑扎和暗柱整体垂直度→绑扎梯子筋及水平钢筋、梁筋、拉结筋→安装上部控制立筋位移的卡具→封挡施工缝钢丝网等→安装保护层垫块→自检报验→专职检验→报监理隐检→与模板施工人员办交接检根据位置线绑扎过梁钢筋及墙体、柱子筋。
...................
