方案编制
依据: 2
-
二、项目概要 2
-
三、开竣工日期 2
-
四、施工机械
设备选型
3
-
五、劳动力组织: 3
-
六、涵洞工程
施工工艺
框图 3
-
七、涵洞
施工工艺
5
-
八、质量保证措施 21
-
九、安全保证措施 22
-
十、环境保护措施 29
附件详情
涵洞
施工工艺

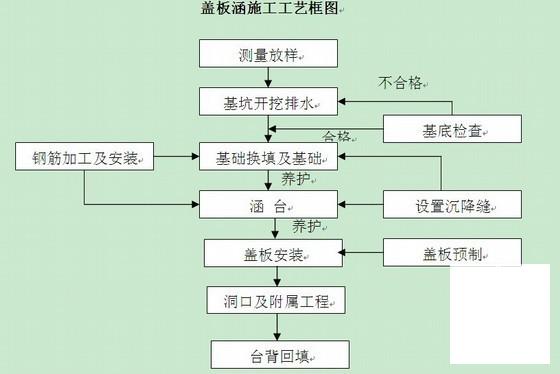

(一)、钢筋盖板涵施工工艺
施工流程:场地清理→测量放样→基坑开挖→自检、报检合格→基础砼钢筋及模板安装→自检、报检合格→基础砼施工→自检、报检合格→涵台钢筋及模板安装→自检、报检合格→涵台砼施工→自检、报检合格→盖板安装→自检、报检合格→涵洞洞口工程及涵洞防水→自检、报检合格→竣工
……

(二)箱涵工程施工工艺
施工流程:场地清理→测量放样→基坑开挖→自检、报检合格→基础砼钢筋及模板安装→自检、报检合格→基础砼施工→自检、报检合格→涵身钢筋及模板安装→自检、报检合格→涵身砼施工→自检、报检合格→涵洞洞口工程及涵洞防水→自检、报检合格→竣工。
……

(三)、钢筋砼拱涵施工工艺
施工流程:场地清理→测量放样→基坑开挖→自检、报检合格→基础砼钢筋及模板安装→自检、报检合格→基础砼施工→自检、报检合格→涵台钢筋及模板安装→自检、报检合格→涵台砼施工→自检、报检合格→拱圈砼钢筋及模板安装→自检、报检合格→拱圈砼施工→护拱模板安装→自检、报检合格→护拱砼施工→自检、报检合格→涵洞洞口工程及涵洞防水→自检、报检合格→竣工。
……
基础及涵台施工
(1)、模板的制作及安装
A、模板制作:钢模板宜采用标准化的组合模板。组合钢模板的拼装应符合现行国家规范标准。各种螺栓连接应符合有关标准。钢模板及其配件应按标准的加工图加工,成品经检验合格后方可使用。
B、模板安装: 模板与钢筋安装工作应配合进行,防碍绑扎钢筋的模板应待钢筋安装完毕后安装。安装侧模板时,应防止模板移位和变形。基础侧模可在模板外设立支撑固定。浇筑在混凝土中的拉杆,应按拉杆拔出或不拔出的要求,采取相应的措施。对小型结构物,可使用金属线代替拉杆。模板安装完毕后,应对其平面位置、顶部标高、节点联系及纵横向稳定性进行检查,合格后方可浇筑混凝土。浇筑混凝土时 ,若发现模板有超过允许偏差变形值的可能时,应及时纠正。模板在安装过程中,必须设置防倾覆设施。
……
