第一章 编制依据及原则1
-
第二章 项目概要1
-
一、桥梁概况1
-
二、改造后满足标准2
-
第三章 总体施工方案2
-
一、总体施工方案2
-
二、 施工总流程图4
-
三、施工部署6
-
第四章 主要施工工序8
-
一、托架体系8
-
二、限位施工9
-
三、控制系统9
-
四、液压系统9
-
八、 试顶升15
-
九、 正式顶升15
-
十、立柱连接17
-
十一、支撑体系和液压系统拆除18
-
十二、恢复工作18
-
第五章 主要分部分项工程施工18
-
一、土方工程18
-
二、
模板工程
18
-
三、
钢筋工程
19
-
四、
混凝土工程
19
-
第六章 PLC液压同步顶升系统20
-
一、同步顶升系统组成20
-
二 、系统特点20
-
三 主要技术指标21
-
五 顶升系统控制原理23
-
第七章 顶升监测方案24
-
一、监测目的24
-
二、监测部位及监测内容24
-
三、监测方案实施24
-
四、监测组织安排25
-
第八章 应急措施25
-
一、电脑控制系统故障处理措施25
-
二、液压设备故障处理措施26
-
三、顶升监测值超限处理措施26
-
四、恶劣气候处理措施26
-
第九章 工程质量目标、创优规划及保证措施27
-
一、 质量目标27
-
二 、质量保证体系及说明27
-
三、保证工程质量的主要技术措施27
-
第十章 安全保证体系说明及安全措施31
-
一 、安全保证体系及说明31
-
二、保证行车安全的措施33
-
三、 保证施工安全的主要措施34
-
四 保证人身安全的主要措施35
-
五、顶升安全防护措施36
-
第十一章 文明施工及环境保护保证措施37
-
第十二章 总体安排38
-
一、 施工临时设施布置38
-
二、 施工队伍及劳力安排38
-
三、 工期安排39
-
四、机械设备使用计划39
附件详情
公跨铁立交桥孔跨类型:10+16+10m的T梁;墩台类型:U型桥台及(1.0×1.1m)单柱墩;实测轨面到梁底高度:上行线:6.608m ;下行线:6.681m;桥梁整体现状良好,其东坡度为6.48%,西坡度为1.73%桥面为混凝土路面,桥面北侧人行道约5米处有电线。

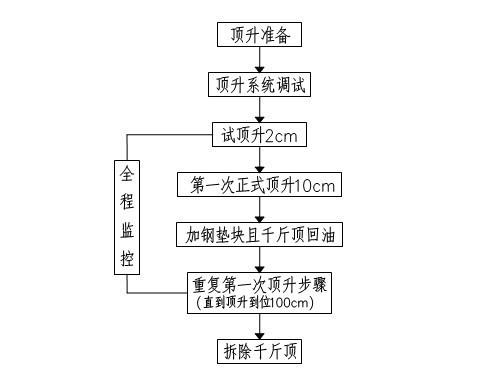

顶升高度:7.567m(桥下预留最小净空)-6.608m(当前净空)=0.959m≈96cm,为让净空足够,该资料顶升高度为100cm。总工期45天。
【总体施工方案】本桥通过利用原桥台及墩扩大基础形式作为顶升的反力基础。桥梁整体抬高,采用牛腿法作为桥墩的顶升方法,而桥台利用U型顶升托架实现整体的抬高。将顶升着力点设在牛腿底面及托架底板上,再将墩柱切断后,通过整体顶升来改变桥面标高,顶升完成后连接并加强墩柱及桥台。

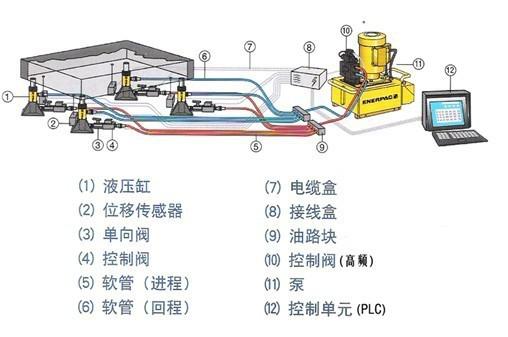

【顶升控制系统】采用PLC液压同步顶升控制系统
附图表:安全保证体系框图、施工机械设备表、测量设备表、质量自控体系框图、组织机构图、顶升系统控制原理图、顶升系统组成示意、顶升总流程图、施工总流程图……共计42页,
