城市主干道Ⅱ级道路路面改造工程施工方案

[复制链接]

0

主题

0

帖子

1599

积分

超级版主

Rank: 8Rank: 8

积分
1599
发表于 2020-4-4 23:28:18 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源


附件详情

第四章、施工方案与技术措施
第一节、拆除工程
1.1、施工准备
(1)我项目部组织有关技术人员对老路面进行认真详细的调查,整理调查报告。根据路况调查情况制定具体的施工方案上报监理工程师审批。同时组织测量人员恢复道路中线、测量平、纵、横断面图及对水准点进行稳固和增设…………
(2)建立健全的项目部试验室。对路面工程通过取样,试验确定其性质和范围,并对施工所需要的各种原材料按照施工规范及指挥部的要求和试验程序进行质量检验,并上报监理工程师审批…………
1.2、拆除原有路面、基层及路面附属结构的施工
(1)基层、底基层挖除
我们项目部采用机械冲压破碎,板块碎裂边长30-60厘米,超过60厘米的边长不得大于30%,不得大面积的板块破碎…………
破碎工程也同样采用半幅施工。路基破碎后用自卸汽车配合装载机取起运至破碎场,破碎路面约每天破2000m2,采用前挖后运紧接着破碎的流水作业形式…………
(2)破碎后的挖除
我们项目部采用一台挖掘机跟在已达到破碎要求的路面后进行挖除,要求开挖时尽量把已破碎的面板挖尽,并控制开挖边线的顺直,开挖后的原基层应保持平整,不破坏原有基层结构…………
(3)挖除后的清理
同时采用推土机和人工清理相结合的办法,推土机清理基层表面的砼残渣,人工对边角及沟槽部位进行清除,对中线边线不顺直的部位采用小型凿岩机,直至有充分的空间架设垫层模板,同时保证垫层宽度…………
第二节、旧混凝土路面病害处治
2.1、接缝的处治
(1)接缝宽度小于2cm的处治
a、用清缝机清除接缝中失效的填缝料和杂物,并用空压 机吹吸干净缝内尘土…………
b、用稀释沥青涂刷缝壁…………
c、缝的下部用沥青麻絮填塞,高为板厚的2/3,上部用乳化沥青灌缝,高为板厚的1/3…………
(2)接缝宽度大于2cm的处治
桥梁部分路段行车道中线板块间混凝土脱落较为严重,该资料采取切除纵缝左右各50cm桥面铺装,清除混凝土后重新浇筑,重设拉杆,并采用乳化沥青灌缝处理…………
2.2、露骨的处理
对露骨清洗干净并保证在干燥的情况下直接铺筑路面即可…………
2.3、裂缝处治
1)裂缝处理
①当裂缝为小于 3mm 的轻微裂缝时,采取直接灌浆方法处治…………
②对于大于或等于 3mm 的严重裂缝,应采用挖补方法全深度补块,重新浇筑不低于原有强度的混凝土,补块宽度不小于1m…………
2)角隅处理
①板端发生断裂及板边出现破碎、坑洞,应将断裂、碎裂部分切割整齐(应保留原有钢筋),切割面积要大于破碎面。切割边线应平行于原板块边线。修复部分横向宽度应大于100m 且不得大于半板,纵向宽度不得小于100cm 且不得大于1/2板长…………
②新旧板面间应涂刷界面剂…………
③与原有路面板的接缝面,应涂刷沥青…………
④修复的混凝土板块应不低于原板块水泥混凝土的强度…………
⑤接缝处的局部碎裂,若因传力杆设置不当所引起,应将原传力杆纠正,再修复水泥路面板及填缝。原有滑动传力杆如有缺陷应予以更换并在新老混凝土间加设传力杆,考虑施工的可行性,传力杆长度设为50cm。若角隅部分的基层薄弱,应先处理基层后再整板修复面层…………
⑥新做的混凝土,应在对应原板块纵横缝处切开…………
⑦新浇注的混凝土与老混凝土面板间的接缝应切出宽3mm,深4mm 的接缝槽,并灌入填缝材料…………
⑧现浇混凝土应养生达到强度后,方可开放交通…………
2.4、板块脱空
①对于基层强度不足,或由于基层积水造成,应整板翻修。先处理好基层,再浇筑不低于原有强度的水泥路面…………
②对于非基层原因造成且弯沉值超过0.2mm的面板脱空,可用灌浆方法处治…………
③脱空板上灌注孔数量宜为3-5个,四周灌浆孔与脱空板块边缘距离及孔间距离不应小于0.5m…………
第三节、路面粘结层施工
3.1、 施工工艺
(1)预拌碎石
为保证撒布的石料与橡胶沥青的充分粘结,石料需预先采用油石比为0.30~0.40%的普通热沥青进行预裹,拌和温度在150℃~170℃。注:当采用同步碎石封层车或确保沥青洒布车与碎石洒布车配合良好,且石料干净的情况下,碎石可以不预拌…………
(2)橡胶沥青的洒布
在处理好的基面上喷洒弹性活化橡胶沥青,洒布温度保持在180℃以上。橡胶沥青用量2~3kg/m2 ,洒布必须均匀,沥青洒布量要严格控制,喷洒最大偏差量不应超过设计规定的±0.2kg/m2。沥青纵向衔接应与已洒布部分重叠10cm左右…………
(3)撒布碎石
喷洒橡胶沥青后应立即满铺碎石,碎石撒铺量推荐采用15~22kg/m2,可用

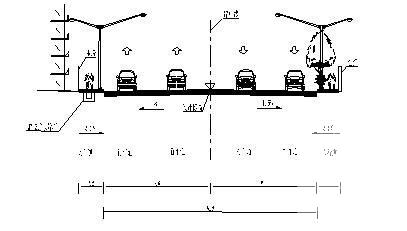

道路改造施工方案 - 1
第 1 张图

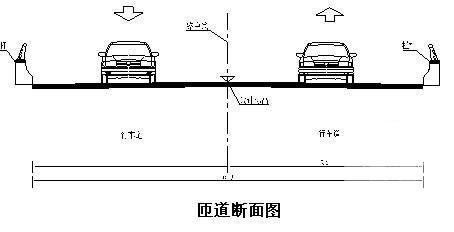

道路改造施工方案 - 2
第 2 张图

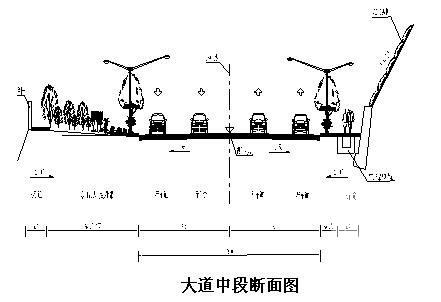

道路改造施工方案 - 3
第 3 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-4-4 23:28:18上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwffsweecfecf0d.rar

714.29 KB

下载  售价: 100 积分    赚积分

道路改造施工方案相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|豆豆网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-12-22 09:08 , Processed in 0.028588 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
