该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源
附件详情
-
项目概要
-
施工部署
-
机械设备配备
-
主要项目施工方法
-
-河道围堰方案
-
-钻孔灌注桩
-
-围护工程
-
-承台施工主要方法
-
-桥台
-
-支座垫石
-
-支座安装
-
-板梁架设
-
-铰缝施工
-
-桥面铺装
-
-防撞墙施工
-
-桥头搭板施工
-
-伸缩缝安装施工
-
施工中
质量控制
措施
-
施工成本保证措施
-
涉铁施工安全措施
-
施工安全及环保保证措施
-
应急救援预案
附件详情

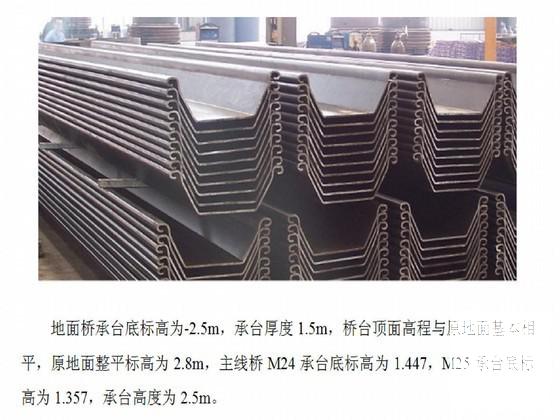

中桥全长:22.590m 跨径:为1×20m
钻孔灌注桩:1.2米直径基桩 钢护筒:内径φ1200cm
桥梁与主线斜85度上部结构采用先张法预应力混凝土空心板。
开工日期:10月15日 竣工时间:2月20日
【内容节选】
泥浆制备采用L-400泥浆搅拌机,在泥浆槽旁边搅拌泥浆,采用砖块进行砌筑泥浆池。为保证泥浆不外溢污染环境,泥浆使用时采用3"泥浆泵向孔内输送泥浆,灌孔时边灌孔边用排污泵向泥浆槽排放泥浆,泥浆经泥浆池沉淀后重复使用。泥浆池用完后逐个清理。
……
成孔过程中或成孔都要检查孔的斜度,清孔次数一般进行两次,达到图纸设计深度后,开始清孔,用换浆清孔法。当泥浆比重为1.15~1.18时,再吊放钢筋笼。第二次清孔在灌注混凝土前进行。清孔时保证孔内水头,防止塌孔。
……
桥台台身:混凝土采用插入式振动器进行人工捣实,移动间距不应超过振动器作用半径的1.5倍;与侧模应保持5~10cm的距离;插入下层混凝土5~10cm;每一处振动完毕后应边振动边徐徐提出振动棒;避免振动棒碰撞模板、钢筋及其他预埋件。对每一振动部位
……
在高铁测围墙每间隔200米在围墙上设置一处警示标牌,提醒作业人员遵守安全作业规程,不得越过隔离围墙,并在警示标牌上方印有涉铁安全专职人员联系方式,在发现围墙破损或其它异常情况可以及时报告。
……
共计48页,10月

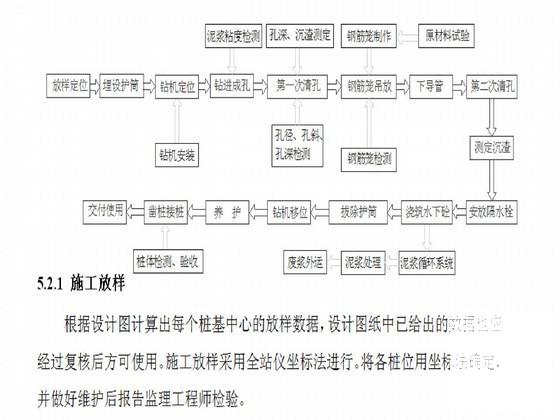

反循环钻机施工流程

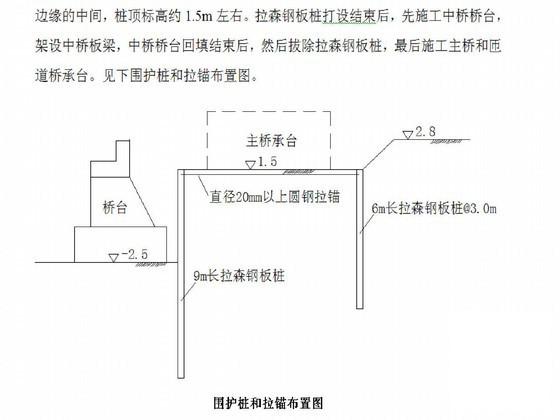

围护桩和拉锚布置图
钢板桩样式

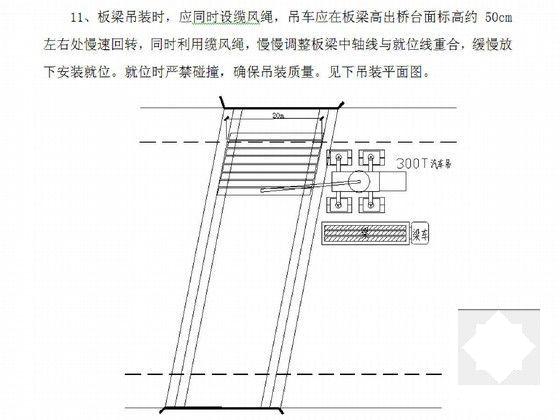

吊装平面图
第 1 张图
第 2 张图
第 3 张图
第 4 张图
第 5 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
温馨提示:该资料由网友于2020-4-4 17:51:38上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。
|
