项目所在地:香港,澳门
-
施工组织设计类型:实施
-
道路等级:支路
-
道路配套设施:综合管线,给排水,道路照明
-
计划工期:3月
-
编制时间:近代
附件详情
-
一 项目概要
-
1.1 项目概况
-
1.2 编制依据
-
1.3 项目总体部署
-
二 总体施工组织
-
2.2 项目管理体系及方案
-
三 资源配备投入及保证措施
-
3.1 项目人员配置情况
-
3.3 机械设备投入及使用计划
-
3.4 主要材料采购实施方案
-
四 主要分部分项工程的施工方法
-
4.1 土方工程
-
4.2 施工脚手架工程
-
4.3 墙体工程
-
4.4 装饰工程
-
4.5 建筑电气
-
4.6 给排水工程
-
4.7 水泥稳定碎石垫层工程
-
五 施工关键点及控制方法
-
5.1 施工测量、放线
-
5.2 钢筋工程
-
5.3 模板工程
-
5.4 混凝土工程
-
5.5 屋面工程施工技术
-
5.6 水泥混凝土路面工程
-
六 工期保证措施
-
6.1 施工总体计划
-
6.2 工期保证措施
-
七 工程质量保证措施
-
7.1 质量目标
-
7.2 质量管理组织结构
-
7.3 质量保证措施
-
八 HSE保证措施
-
8.1安全用电施工技术措施
-
8.2起重吊装安全技术措施
-
8.3 机械安全防护
-
8.4 外架防护
-
8.5 现场建设消防安全保证技术措施
-
8.6 高处作业安全技术措施
-
8.7 雨期施工质量措施
-
8.8 台风季节施工
-
附表一 施工总体计划表
-
附表二 施工总平面图
-
附表三 人工岛现场总平面图
-
附表四 劳动力计划表
附件详情
工程规模:
总占地面积24878m2,包括办公楼、住宿楼、试验室、库房、材料堆场(屋顶钢构)、拌和楼基础、油罐区基础、场区道路等土建工程和设备安装工程及消防给排水工程和电气工程、信息化监控工程等。其中,土建工程及消防给排水工程由具有房屋建筑施工总承包贰级,建筑装饰工程、防腐保温专业承包贰级等资质的专业分包单位施工;设备安装工程、电气工程、信息化监控工程由具有专业施工资质的专业单位施工。
......
该附件内容广泛,包括土方、脚手架、墙体、装饰、建筑电气、给排水、水泥稳定碎石垫层的施工方法;施工关键点及控制方法涵盖了测量放线、钢筋、模板、混凝土、屋面工程施工、水泥混凝土路面工程等等。
......
该附件,共92页。

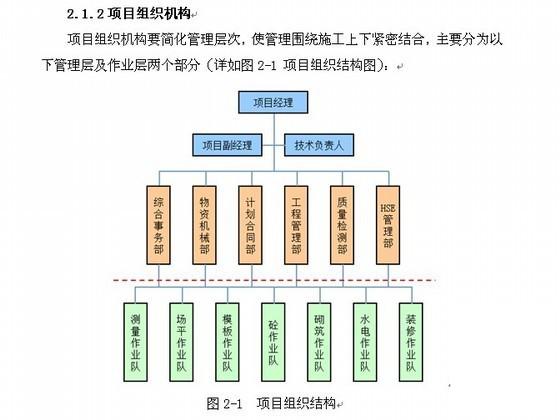

项目组织结构

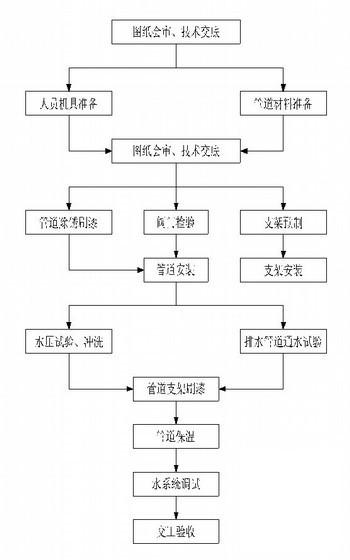

管道安装图

施工进度计划

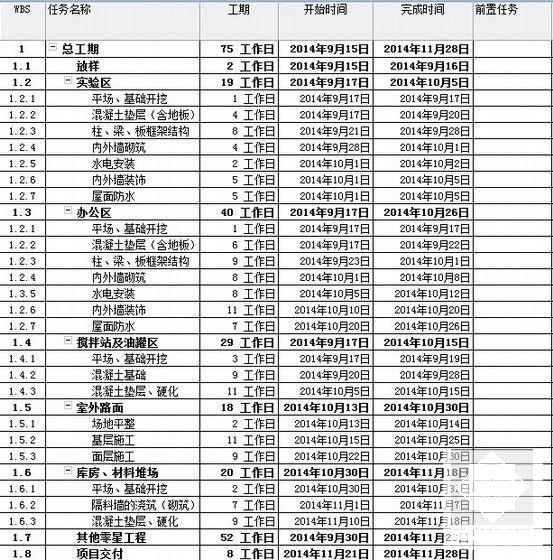

施工总体计划

人工岛现场总平面图
人工计划表
第 1 张图
第 2 张图
第 3 张图
第 4 张图
第 5 张图
第 6 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
温馨提示:该资料由网友于2020-2-7 22:35:48上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在给水排水专区发帖交流相关知识。
|
