该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源
附件详情
本合同段主要工程量有,大桥547m/1座,涵洞及通道14道,互通立交半坐;长大隧道2845m/半座;及相应的防护排水工程,还有少量路面、安全设施及绿化工程。
交通枢纽互通段采用双向六车道标准设计,其他路段采用双向四车道、准六车道的高速公路标准设计。
隧道洞长6005米,属特长隧道,设计采用分离式双洞布置。
工程地质:洞体围岩级别以Ⅱ及Ⅲ级为主,进出口段围岩级别为Ⅳ、V级,构造破碎带和节理裂隙密集带处为Ⅳ、V级。
水文地质:进口段的地下水稳定水位一般高于隧道顶板,涌水量约左右洞平均为7000m3/d,斜井左右洞平均为1050m3/d。地下水对砼无腐蚀性。
路基工程、防护排水工程、涵洞工程、桥梁工程、隧道工程……
【内容节选】
路基工程
路基填筑的施工与路堑开挖同时进行,土方填筑顺序为:基底处理→土石方挖装运→摊铺→平整→碾压→检测的施工顺序展开平行作业。
陡坡及半挖半填路基处理
①对纵、横向填挖交界处,天然地面横坡陡于1:5时采取挖台阶处理,台阶宽度不小于2.5m,高填方路段台阶宽度不小于3.0m,阶面呈……
a、在填方和挖方结合部的纵向在挖方段内设置过渡段,长l0m,高0.3~0.8m,……
b、在填挖方的交界处设置纵、横向盲沟,在路基的坡脚要……
c、当填挖交界处填方区边坡高度大于8m时,为了减小……
d、当填挖交界处挖方区为坚硬岩石时,采用填石路堤;当挖方区为土质时,填方区采用渗水性好的材料填筑,同时对挖……
路基的防护以“安全、环保、和谐”为原则,随路基施工穿插其间进行施工,首先进行挖方段顶部的截水沟施工,挖方地段边坡……
桥涵工程
梁体预制:施工准备→场地平整→台座→模板制作→钢筋绑扎,波纹管、预埋件安装→模板安装……
架梁:施工准备→支座安装→梁板运输→架桥机拼装就位→起吊梁板→移动梁板、安放就位→下一片梁板安装→完成一孔梁板架设……
钢筋笼制作和吊放
钢筋笼在料厂集中分节加工,汽车运输至孔位旁进行焊接安装。人工配合汽车吊吊装、焊接连接和下放。为使钢筋笼下到孔内时不靠贴孔壁而有足够的保护层,在钢筋笼主筋上每隔2.0m左右对……
坑采用人工或机械开挖,并在基坑边缘设置积水井,采用水泵降水。基坑开挖至设计标高,凿除桩头,清洗浮碴,进行钻孔……
柱式墩采用半圆钢模,委托专业厂家制作,采用钢结构,标准节模板高3米,面板采用6mm钢板,竖向背肋采用……
预制T梁时注意伸缩缝槽口的预留及梁端局部加厚的设置,注意预埋调平钢板的设置及桥面连续槽口的预留,并……
压浆时,梁体一端采用真空泵抽取孔道内空气,当孔道内气压达到-0.06~-0.08MPa……
……
隧道工程
工程地质:洞体围岩级别以Ⅱ及Ⅲ级为主,进出口段围岩级别为Ⅳ、V级,构造破碎带和节理裂隙密集带处为Ⅳ、V级。
水文地质:进口段的地下水稳定水位一般高于隧道顶板,涌水量约左右洞平均为7000m3/d,斜井左右洞平均为1050m3/d。地下水对砼无腐蚀性。
隧道采用单口掘进,主要施工工序:施工测量→修筑洞外环向截水沟→洞口路堑开挖、边仰坡防护→洞口施工→超前支护→洞身打眼装药放炮→通风→出渣→初期支护→监控量测→割除初期支护表面毛刺→喷平初期支护→施作防水层→二次衬砌浇注→水沟、电缆沟施作→洞内路面施工→隧道内装及机电安装。
隧道出现密集裂隙渗透水时,在纵向裂隙端头两侧5米范围内进行全断面径向小导管进行注浆封堵。注浆钢管采用外径50mm,壁厚5mm的无缝钢……
工程风险应急预案
本应急预案是针对突发性的建设工程事故,包括在工程施工中所发生的火灾爆炸、台风洪水、地面建筑物坍塌(含土方坍塌和结构性坍塌……
……
安全保证体系
安全生产是施工企业永恒的主题,本标段涉及高空作业、隧道施工、施工用电、机械使用等安全生产的重点环节,安全责任重于泰山。为此,我们将成立以项……
……
【内附图表】
安全保证体系图
质量保证体系图
施工
平面布置图
施工监测项目表
斜率图
工程管理曲线图
分项工程生产率和施周期表
施工总体计划表
施工总体网络图

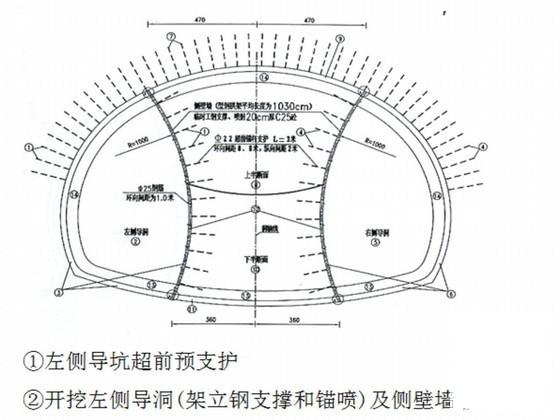

双侧壁导坑法施工步骤图
中隔墙法施工步图
劳动组织计划
应急指挥领导小组组织机构图
应急措施网络图
抢险物资及设备表
……
共92页

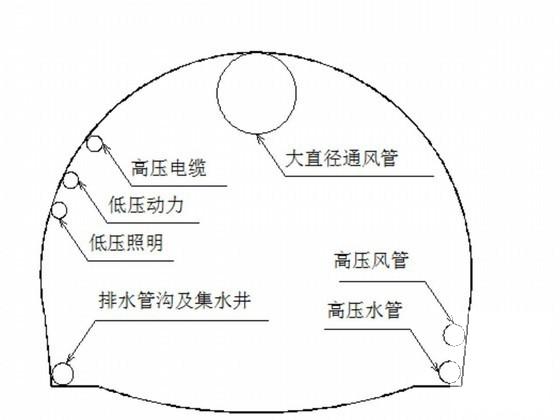

洞内管、线路总体布置图

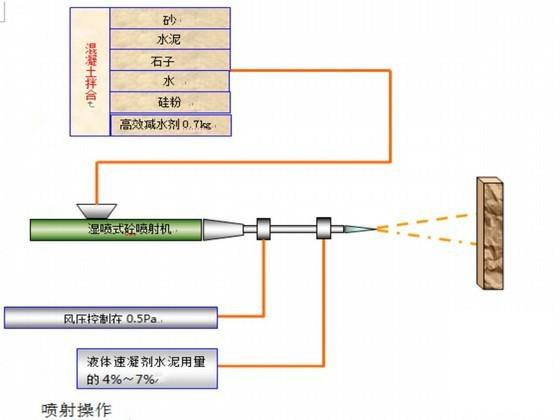

混凝土喷射作业

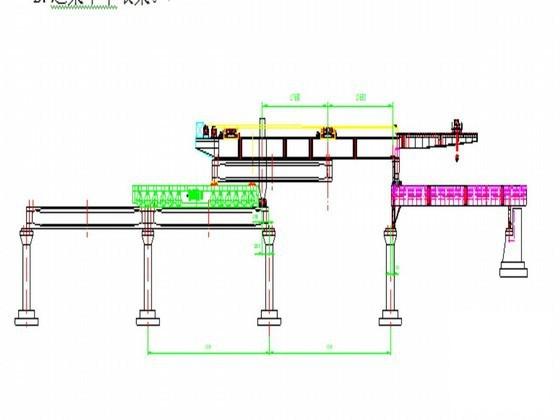

桥梁架设

主要工程数量表

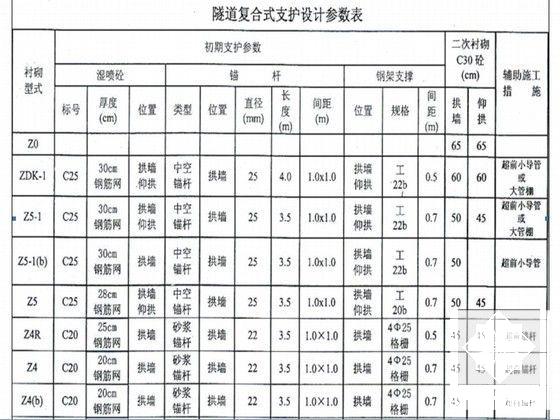

隧道复合式支护设计表
第 1 张图
第 2 张图
第 3 张图
第 4 张图
第 5 张图
第 6 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
温馨提示:该资料由网友于2020-2-7 22:00:26上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在给水排水专区发帖交流相关知识。
|
