【项目概要】
水利枢纽工程是以工业、农业灌溉供水兼顾发电的综合利用工程,工程总库容4128万m,电站装机2×1.2MW,工程为中型Ⅲ等工程,水库特征值如下:校核洪水位:1447.46m3,总库容:4128万m3,设计洪水位:1445.02m3正常蓄水位:1445.00m,正常蓄水位下库容:3818万m3(泥沙淤积前,下同);死水位:1415m,死库容:1099万m3,调节库容:2719万m3。工程主要是该项目厂房及引水发电工程土建、金结设备制造及安装。
【工程主要施工特点】
1、本标工程土石方明挖工程量不大,发电隧洞、明渠、洞进、出口岸坡开挖坡度较大,发电洞平洞段至斜井段开挖难度较大,但由于工期紧张,为及早具备进洞条件,进、出口明挖施工需同时进行,必须配备足够的施工设备,以满足明挖施工强度的要求;
2、0+134m以后隧洞可能位于地下水位以下,开挖过程中可能出现渗水、线状流水现象;
【施工难点、重点分析】
1、发电洞洞身斜井段开挖受下平洞段洞身开挖影响,斜井段的开挖方案是该项目的重点。
2、该项目厂房基础置于冲积砂卵砾石层中,地下水位高于厂房设计高程为强透水层,因此基坑开挖后将有大量渗水,排水问题将是该项目的难点。
3、该项目工期较紧,施工队伍较多(压力管道安装、机电、装修等),影响厂房等工程的正常施工时间较多,开挖、砼浇筑和边坡施工干扰较大,上、下、左、右立体交叉作业,合理安排和做好现场施工协调是该项目的关键。
【主要施工方法】
1、土石方明挖
隧洞出口石方开挖采用Y28手风钻分层钻孔梯段爆破,最大分层高度2.5m,边坡预裂,建基面留2.0m厚保护层开挖,保护层采用Y28手风钻钻爆。开挖出碴由人工翻碴到出口350m高程,采用TY220(220马力)推土机集碴,ZL50型装载机(3.0m3)挖装20t自卸汽车出碴。
2、石方洞挖
发电隧洞采用Y28手风钻全断面开挖,周边光面爆破,从进、出口、竖井两侧四个工作面向中间掘进。爆破石碴采用NKL-20(装载能力150m3/h)型挖掘装载机(扒碴机)挖装SD9B型梭式矿车(9m3)运输至隧洞进、出口位置卸车,ZL50型装载机(3.0m3)挖装20t自卸汽车运输至碴场。
3、砼浇筑
本标砼采用HZS35拌和站(设计生产能力90m3/h)集中拌制。隧洞进口闸门井砼采用3.0m3搅拌运输车运料,HB60砼泵入仓;隧洞砼合理安排各个工作面同时浇筑,3.0m3搅拌运输车运料,HB60砼泵入仓,采用滑模浇筑。
【工艺流程】
清理准备→测量放线→基层处理→材料的制备→构造柱钢筋绑扎→拉结带钢筋→页岩砖坎→砌第一层砖→第一层混凝土带→搭架子→支模→浇筑加强带、构造柱混凝土→间歇→砌第二层砖→支模→浇筑构造柱混凝土→间歇→顶部处理→支模→浇筑构造柱混凝土→拆模、清理墙面→验收
396页 编制

有洞口填充墙构造图

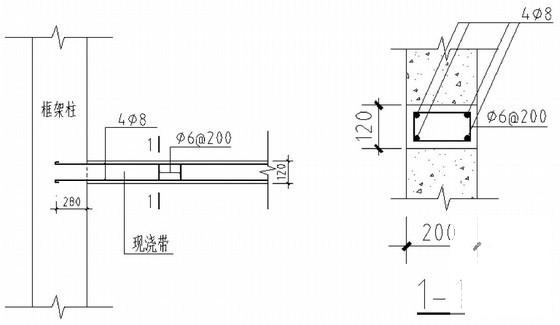

现浇带示意图

墙顶部连接做法图

厂区开挖示意图
