建筑高度类型:多层建筑
-
幕墙面板:玻璃幕墙, 金属幕墙
-
玻璃幕墙:全隐框
-
金属幕墙:单层铝板
-
编制时间:
-
主要设备:交流焊机 切割砂轮机 冲击钻 手枪钻
-
方案重点:测量放线, 预埋件(后置埋件)施工, 安装, 打胶, 验收, 施工安全
附件详情
-
一、方案概述2
-
二、涉及主要工程量2
-
三、工程进度要求2
-
四、所需人员、机械设备3
-
五、施工准备4
-
六、
施工工艺
(工序)5
-
七、
质量控制
11
-
八、安全措施16
附件详情
该项目外装幕墙共三层,最大高度为36.645m,幕墙面积约为33835平米,本方案主要讨论铝单板及玻璃组合编织幕墙,编织幕墙的最大高度为29.540m。
铝板造型室外金属面板均采用3mm厚铝单板,透明部分玻璃面板主要采用TP6(Low-E)+12A+TP6钢化中空玻璃。装饰线条及封边型材采用铝合金型材,可视表面氟碳喷涂处理。
……
编织幕墙施工方法:
1、
施工工艺
测量放线→竖龙骨的安装→横龙骨的安装→龙骨验收→外层铝板安装→内侧铝板安装→玻璃安装→密封打胶
2、施工流程

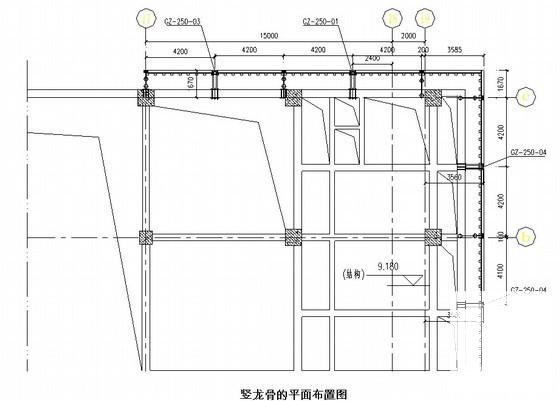

2.3立柱安装
1)立柱的安装,依据放线的位置进行安装。安装立柱施工一般是从底层开始,然后逐层向上推移进行。
2)为确保立柱安装的准确。根据龙骨布置图,按照分格尺寸横、竖拉钢丝线。
3)立柱在安装之前,首先对立柱进行直线度的检查,检查的方法采用拉进法、若不符合要求,经矫正后再上墙进行安装,将误差控制在允许的范围内。
4)立柱就位后,依据测量组所布置的钢丝线、综合施工图进行安装检查,各尺寸符合要求后,对龙骨进行直线的检查,确保龙骨的轴线偏差。
2.1测量放线2.2结构及埋件的检查2.3立柱安装2.4横龙骨的安装2.5检查验收2.6玻璃的安装2.7铝板安装2.8打胶
……
