该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源
附件详情
-
第一章 编制说明及编制依据- 1 -
-
一、编制依据- 1 -
-
二、执行的规范、规程- 1 -
-
第二章 项目概要及工程地质水文条件- 2 -
-
一、项目概要- 2 -
-
二、水文地质情况- 4 -
-
第三章 基坑支护结构设计- 7 -
-
一、总体方案设计- 7 -
-
二、材料及设备选择- 8 -
-
第四章 具体施工方法- 10 -
-

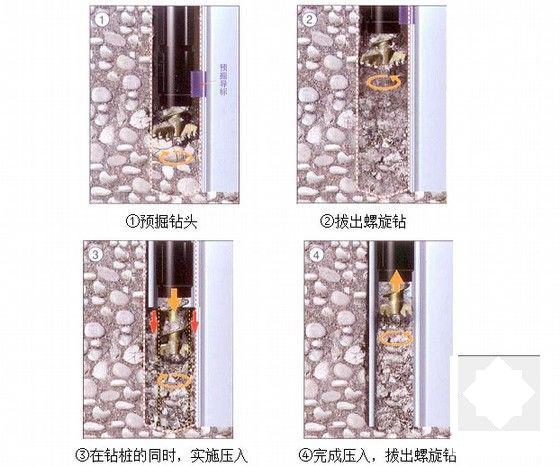

一、静压植桩施工工艺流程- 10 -
-
二、拉森板桩施工- 10 -
-
1、施工准备
-
2、导沟开挖
-
3、施工放样
-
4、铺设钢板
-
5、桩机就位
-
6、桩机配重
-
7、钻孔、压桩
-
8、桩机骑桩
-
9、合拢
-
10、围檩及支撑安装
-
11、拔桩
-
三、施工资源配置- 17 -
-
四、施工
进度计划
- 18 -
-
第五章 基坑变形监测- 19 -
-
一、观测依据及内容- 19 -
-
二、基准点、观测点的布设与保护- 20 -
-
三、观测方法及精度- 21 -
-
四、观测期和观测频率- 23 -
-
五、观测报警及异常情况下的观测措施- 24 -
-
第六章 质量保证措施- 26 -
-
一、质量目标- 26 -
-
二、质量保证措施- 26 -
-
三、质量管理制度- 27 -
-
四、
质量控制
- 27 -
-
五、施工注意事项- 28 -
-
第七章 安全保证措施及应急处理- 30 -
-
一、安全文明生产目标- 30 -
-
二、安全生产保证措施- 30 -
-
三、应急处理措施- 33 -
-
第八章 钢板桩支护设计及计算书- 35 -
-
一、钢板桩选型及基坑设计- 35 -
-
二、验算- 47 -
附件详情
编制依据:《工程测量规范》(GB50026-近代);《建筑基坑支护技术规程》(JGJ120-近代);《钢结构设计规范》(GB50017-近代);

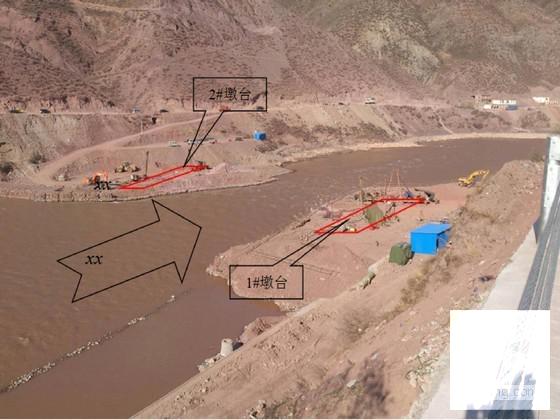

概况:本地区海拔高度约为3240m,属于典型的高原地区。全桥长173.5m,桥梁跨度45m+80m+45m,共四个4个桥墩,主桥采用双向四车道,全宽23.0m。考虑到河水的冲刷,故设计的承台埋置较深,基础为钻孔桩承台基础,8根φ1.8m钻孔桩,桩长21m,承台尺寸为19.15m×6.9m×2.5m,1#承台底标高为3201.5m、2#承台底标高为3204.4m。桩基施工平台采用土石筑岛围堰,承台埋置于河床面以下,从围堰面依次往下的地质情况为人工填土、卵石层、风化泥岩,承台穿过卵石层置于泥岩层之上,卵石层厚2.3m~3.5m。桥址区上部分布修建道路时填筑的杂填土,其下为卵石,下伏基岩为侏罗系粉砂质泥岩。
总体设计:1#、2#承台平面尺寸为19.2m×6.9m,考虑基坑底排水及施工作业面等,基坑平面尺寸设计为22.0米m×10.4m,钢板桩采用400×170×15.5 L=12m桩。1#承台相对自然地面基坑开挖深度为9.7m,嵌固深度为2.3m;在深度1m处第一层支护,在深度3.5m处第二层支护,在深度6.0m处第三层支护。2#承台相对自然地面基坑开挖深度为6.8m,嵌固深度为5.2m。
施工流程:施工准备→导沟开挖→测量放样、定位→辅助钢板就位→桩机就位→配重钢板桩就位→螺旋钻钻孔→静压植桩机压桩→配重取消→桩机骑桩→桩机继续压桩→钢板桩合拢→基坑开挖及围檩支撑施工→其余工序施工→钢板桩拔除……附工艺流程图,示意图,平面图,标准表,计算图示等……共计85页,

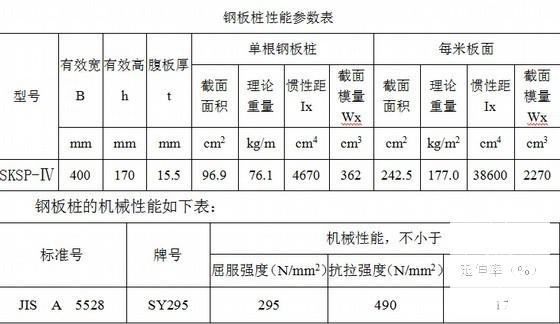

钢板桩性能参数表

钢板桩插打设备

施工工艺流程框图
拉森板施工示意图

基坑及支护结构观测报警值
验收标准及方法
基坑支护平面图
12米长围檩加工图
围檩角隅及斜撑
抗隆起验算简图
第 1 张图
第 2 张图
第 3 张图
第 4 张图
第 5 张图
第 6 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
温馨提示:该资料由网友于2020-4-7 20:48:54上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。
|
