1.项目概要
-
2.编制依据
-
3.施工部署
-
4.施工准备
-
5.施工方法
-
6.施工技术要求
-
7.施工
进度计划
-
8.工程
质量计划
-
9.劳动力需求计划
-
10.临时设施规划
-
11.各项材料需求量计划
-
12.主要技术经济指标和保证措施:
附件详情
1.2 主要工作量:
新建200m消防罐1座、100m柴油罐2座;更换ZA40-2250油泵5台;安装管线750米;安装GCS低压配电柜2面、仪表柜1面。

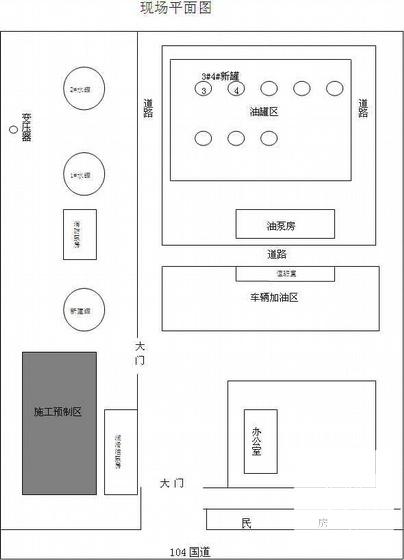

3.2 施工顺序与阶段划分
3.2.1 根据施工网络计划的要求,首先进行各种设备、仪表、材料的订货工作,和土建队伍施工。同时在我单位驻地进行储罐的预制工作。然后进行储罐基础施工和设备基础施工,基槽进行开挖后,由安装队、电气队负责将基槽内的原建工艺管线、各种电缆进行移位重新铺设。基础验收合格后,随即展开储罐安装和设备安装工作。工艺配管施工完毕后,进行防腐保温施工。最后进行电气施工。所有工作要力求一个早字,力争早上报计划,早落实货源,尽早施工。
3.2.2 站内设备、仪表、材料的订货,项目组要及时与有关部门联系,根据网络计划要求,落实其到货日期,督促有关设备按计划要求日期到货,以确保工程工期正点完工。
..................
