该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源
附件详情
-
第一部分:项目概要及编制依据 1
-
第一章、项目概要 1
-
1.1项目概要 1
-
1.2顶管工作坑、接收坑围护概况 1
-
1.3工程地质、水文条件 3
-
1.4场地现状及周边环境 4
-
1.5工程管理 4
-
第二章、编制依据及参考规范 4
-
第二部分:主要施工技术方案 5
-
第一章、施工总体设想 5
-
1.1 施工总体流程 5
-
1.2 施工流程图 6
-
1.3施工便道、场地处理 6
-
1.4施工场地内管线概况及相应处理措施 6
-
第二章、SMW工法围护桩施工方法 7
-
2.1 SMW工法桩施工方案 7
-
2.2 压密注浆施工方案 10
-
2.3 顶管工作坑、接受坑深井降水施工方案 12
-
第三章、土方开挖及支撑施工方案 18
-
3.1土方开挖概述 18
-
3.2土方开挖施工流程 18
-
3.3土方开挖施工技术措施 19
-
3.4土方运输 20
-
3.5钢筋砼围檩施工 20
-
3.6钢支撑、围檩施工 21
-
3.7支撑、围檩拆除 21
-
第四章、基坑围护监测与信息化施工 22
-
4.1监测内容 22
-
4.2监测频率 22
-
4.3监测报警值 23
-
4.4信息化施工 23
-
第三部分、各项资源需用量计划 24
-
第一章、工作井、接收井施工及顶管施工主要设备 24
-
1.1 工作井、接收井施工主要机械设备 24
-
1.2 SMW工法围护及压密注浆施工阶段主要机械设备 24
-
1.3 深井降水施工主要机械设备 24
-
第二章、劳动力计划 25
-
第三章、施工进度计划 26
-
3.1 检验批划分 26
-
3.2 隐蔽工程验收计划 26
-
3.3 材料检测及复试计划 26
-
3.4 工程技术复核计划 26
-
第四部分:质量保证措施 27
-
第一章、各分部分项工程质量技术保证措施 27
-
1.1 SMW工法井质量的保证措施 27
-
1.2 支撑施工质量保证措施 28
-
1.3
混凝土工程
质量保证技术措施 28
-
1.4
钢筋工程
质量保证技术措施 29
-
1.5 模板工程质量保证技术措施 29
-
1.6 测量工程质量保证措施 30
-
1.7 冬季施工质量保证措施 30
-
1.8 雨季施工技术措施 31
-
1.9 高温季节施工技术措施 31
-
第二章、保证进度计划实施措施 32
-
第五部分:
安全文明施工
保证措施 32
-
一:安全保证措施 32
-
二:文明施工保证措施 34
-
三、应急抢险预案 35
附件详情
某大道工程位于上海市某区某镇为城市Ⅰ级主干道,红线宽度为60~100米,临港大道为机动车双向8车道,本标段为八标段(K10+175~K10+745.066)的道路工程、雨污水工程及桥梁工程。道路全长为570.066米。
围护施工概况
(1)基坑围护采用深层搅拌桩内插H型钢的SMW工法作为基坑开挖的围护结构,并作为顶管施工的工作坑或接收坑。
1)深层搅拌桩:
深层搅拌桩采用新鲜普通硅酸盐水泥,强度等级不小于42.5级,水泥掺入比不小于20%,水灰比为1.5~2.0.
2)H型钢:
插入深层搅拌桩内的H型钢采用HN700×300型钢。H型钢插入深层搅拌桩前表面涂减摩剂,与围檩间采用牛皮纸隔离,覆土完成后拔出,边拔出边注浆填充。

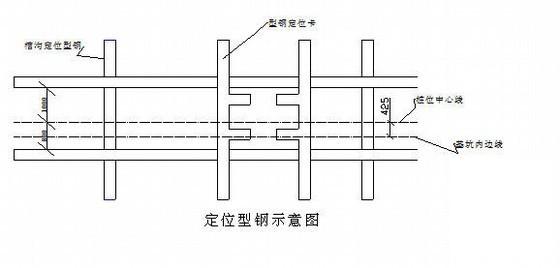

第 1 张图

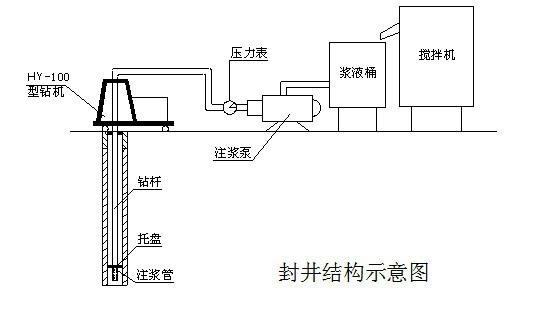

第 2 张图 以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
温馨提示:该资料由网友于2020-4-7 20:30:31上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。
|
