【项目概要】
该项目总占地面积186亩,总建筑面积48720平方米,项目总投资4.1亿元。该艺术中心建设用地150亩,工程分两期进行。一期工程包括美术馆、剧院、音乐厅、综合排练场等4项主体设施。
……
【钢筋监理控制要点】
⑴当现场采用冷拉方法调直钢筋时,抽查冷拉率控制方法措施,其标准为HPB235级钢筋的冷拉率不宜大于4%,HRB335级、HRB400级钢筋的冷拉率不宜大于1%。
⑵检查钢筋末端制作弯钩的工艺和质量标准。Ⅰ级筋末端为180°弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,平直长度不小于钢筋直径的3倍。Ⅱ、Ⅲ级钢筋需作135°弯钩时,钢筋的弯弧内直径不应小于钢筋直径的4倍,平直长度应符合设计要求。
⑶检查箍筋制作的工艺及规格尺寸,其标准Ⅰ级钢筋制作箍筋时,应做135°的弯钩,弯钩的弯弧内直径应大于受力钢筋直径,且不小于箍筋直径的2.5倍。弯钩的平直长度应不小于箍筋直径的5倍,有抗震要求的不应小于箍筋直径的10倍。同时箍筋下料和制作时应考虑梁、柱、主筋外轮廓尺寸
……
【模板监理方法措施】
1.模板施工方案必须经施工企业的技术和安全负责人审批、签字并加盖企业技术和安全部门章以及企业章。方案申报送监理项目部,由监理工程师审核,总监审批,批准后才能实施此方案。如有不足或不符合要求的要重新修改再申报审核。
2.监理以巡视的方法监督施工单位模板系统施工时,严格按照经审批的技术方案进行,不得擅自变更。若发现更改,要求改正,并视情节下达监理通知单或暂停令。
3.要求施工单位明确模板系统施工现场安全和
技术负责人
,负责施工过程的安全和技术管理工作。施工现场负责人在模板搭设、拆除和混凝土浇筑前应向作业人员进行质量、安全、
技术交底
,重大或复杂的
模板工程
应将书面交底记录交监理核查备案。
……
分15篇细则

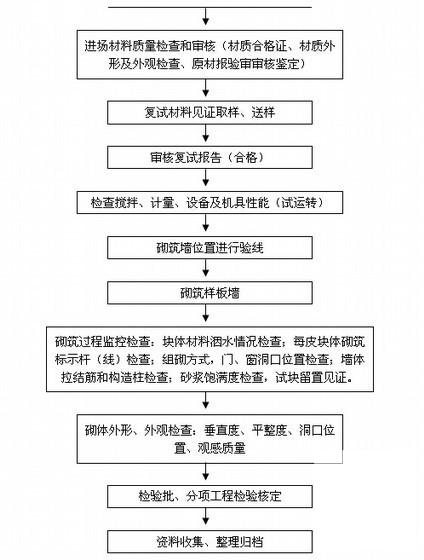

砌体监理工作的流程

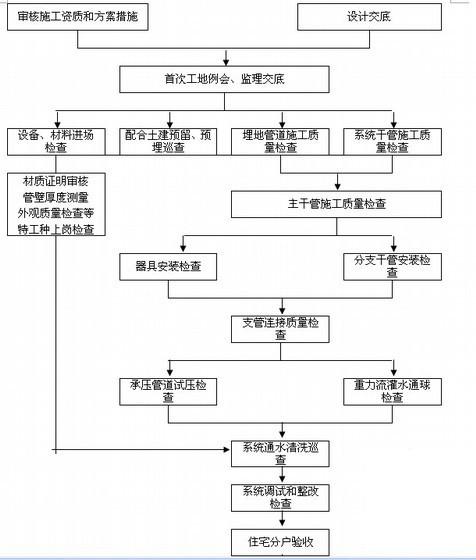

给水排水监理控制要点
15篇监理细则
