附件详情
-
1 编制依据3
-
1.1施工图纸3
-
1.2
施工组织设计
3
-
1.3国家现行法律、法规3
-
1.4主要施工规范、规程3
-
2 项目概要5
-
2.1总体简介5
-
2.2 建筑简介5
-
2.3 冬施部位、项目:5
-
2.4 冬施工程量统计:5
-
3 冬期施工部署6
-
3.1 组织及人员准备6
-
3.2 冬期施工时间6
-
3.3 冬期气温、气象情况6
-
3.4施工流水段划分及进度计划:7
-
3.5冬施劳动力安排:7
-
3.6 项目部门及人员职能分工:8
-
4 冬期施工准备9
-
4.1 技术准备9
-
4.2 材料设备准备9
-
4.3 施工现场准备10
-
4.4生活区准备11
-
4.5水电施工准备11
-
4.6施工用电准备11
-
5冬期施工主要施工方法措施15
-
5.1
钢筋工程
15
-
5.2模板工程15
-
5.3
混凝土工程
16
-
5.4 机械设备21
-
5.5 水电安装工程22
-
6 冬施质量、安全、消防、环保等管理措施23
-
6.1 质量措施23
-
6.2 安全措施:24
-
6.3 消防措施:25
-
6.4 环保措施:25
-
7 附件27
附件详情
该项目所有湿作业已完成,已到竣工验收后维修阶段,至冬施期间室内已经供暖,无需另外采取措施。

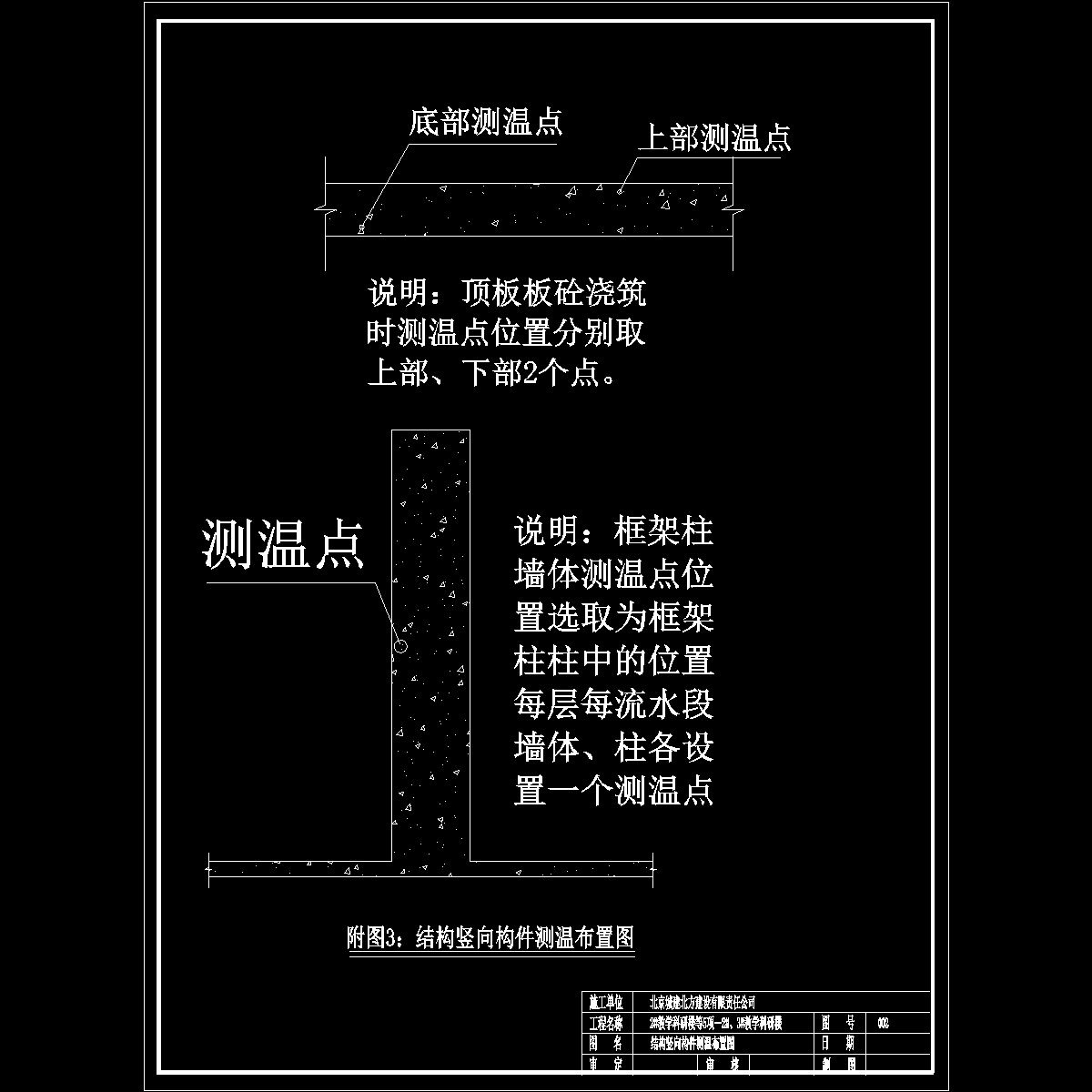

大气测温点使用白色百叶箱,布置在主体结构北侧地面,设置一个测温点。每昼夜8:00、14:00、20:00、2:00时共测4次并计算每天的平均气温,实际进入冬季施工的时间以项目部实验室测温结果为准。
……
冬期施工主要施工方法措施:
5.1钢筋工程
5.1.2钢筋焊接:
(1)境温度低于-20℃时,不得进行施焊;
(2)施焊现场风力超过3 级焊接时,要采取遮蔽措施,焊接后的接头避免碰到冰雪;
(3)负温电弧焊,采用分层控温施焊。热轧钢筋焊接的层间温度控制在150~350℃之间。焊接时应按规定选择焊条和焊接电流,焊接时应采取防止产生过热、烧伤、咬肉和裂纹等措施。
5.3 混凝土工程
(3)在柱子模板的外侧用铁丝固定防火卷帘保护牢靠,以保持柱混凝土温度。
(5)混凝土的浇筑应连续进行,各工序应紧凑协调,施工中要尽量集中和缩小工作面,严格控制浇筑顺序,并随浇随用黑塑料布覆盖,防止混凝土过早受冻和形成冷缝。
5.4 机械设备
5.5 水电安装工程
……
27页,。
